De nunca acabar: Obra del Anillo Vial Jactay con partidas valorizadas, pero no ejecutadas

Un informe del Órgano de Control Institucional de Lauricocha revela graves irregularidades en la valorización de la obra del Anillo Vial Jactay, implicando a la supervisión y residencia, y evidenciando una preocupante falta de transparencia del Gobierno Regional.
La ejecución del saldo de obra para el “Mejoramiento de los servicios de transitabilidad de la Av. Héroes de Jactay – Av. Circunvalación, Tramo Cruz Verde – Loma Blanca – Las Moras y Puente Vía Crucis” en Huánuco, conocida como el Anillo Vial Jactay, se encuentra bajo un manto de sospecha. Un informe del Órgano de Control Institucional (OCI) de Lauricocha ha puesto en evidencia valorizaciones de partidas que, según el documento, no fueron ejecutadas en su totalidad, levantando serias interrogantes sobre la gestión de fondos públicos y la probidad en la infraestructura regional.
Valorizaciones bajo la lupa del OCI
El Informe de Hito de Control N° 005-2026-OCI/3859-SCC, emitido por el OCI de Lauricocha, es contundente. El documento señala directamente al Ingeniero Residente del Consorcio Cruz Verde y al Ingeniero Supervisor del Consorcio Supervisor Jactay por presuntamente haber presentado y aprobado la valorización de obra N° 03. La crítica central radica en que esta valorización habría consignado metrados de partidas que no alcanzaron el 100% de ejecución.
Partidas inconsistentes y riesgos latentes

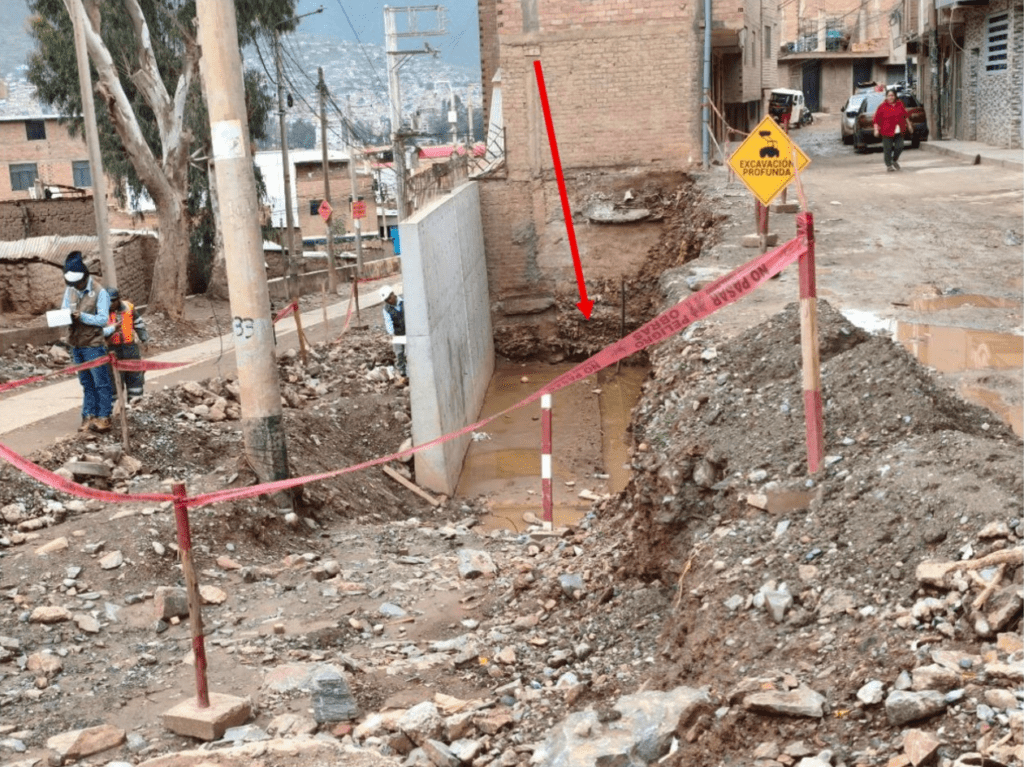

El informe detalla que varias partidas cruciales, como los muros de contención (incluyendo corte y excavación de terreno, concreto armado, encofrado y desencofrado, así como acero de refuerzo), fueron ejecutadas solo de manera parcial, muy por debajo de la magnitud valorizada. Esta situación, según el OCI, no solo expone a los responsables a posibles penalidades contractuales, sino que también pone en grave riesgo la calidad final de la infraestructura y distorsiona de manera alarmante el avance físico real del proyecto. ¿Cómo puede una obra avanzar si las mediciones en papel no corresponden con la realidad del terreno?
Opacidad desde el Gobierno Regional
La problemática se agrava con una advertencia adicional: el Gobierno Regional de Huánuco no ha cumplido con actualizar el registro de la ejecución del saldo de obra en la plataforma Infobras. Esta omisión, que no es menor, impacta directamente la transparencia en la información pública sobre el avance y el gasto de una obra de esta magnitud. ¿Por qué se impide el acceso a información clave para la ciudadanía y los entes fiscalizadores?
Lo que falta aclarar
- ¿Qué medidas concretas y urgentes tomará el Gobierno Regional de Huánuco frente a las presuntas irregularidades detectadas por el OCI en la valorización N° 03 del Anillo Vial Jactay?
- ¿Se iniciarán procedimientos administrativos sancionadores contra el Ingeniero Residente del Consorcio Cruz Verde y el Ingeniero Supervisor del Consorcio Supervisor Jactay, tal como sugiere el informe del OCI?
- ¿Cuál es el cronograma y la justificación del Gobierno Regional de Huánuco para la no actualización del registro de la obra en Infobras, y cuándo se subsanará esta grave falta de transparencia?
- ¿Qué acciones se implementarán para garantizar que la calidad de los trabajos no se vea comprometida y que el avance físico real de la obra sea verificable y transparente de ahora en adelante?
